裝潢流程一次搞懂|打造理想居家的設計步驟其實不難!

買房不容易,裝潢更要用心。

入住前的設計與施工,直接影響日後生活品質。只是,對許多新手屋主來說,從設計構想到實際裝潢,常常是一頭霧水,不知從何開始。
別擔心,今天就由雋好室來帶你完整拆解室內設計與裝修的步驟,讓裝潢過程變得清晰又有條理!


一定得請室內設計師嗎?不一定,但有他真的差很多!

這大概是多數人在買屋後最常糾結的問題:裝潢到底需不需要找設計師?
簡單來說——不是必須,但非常推薦。

因為整個裝潢過程不只是畫圖而已,它牽涉到動線安排、收納配置、水電配置、櫃體結構、風格統整,以及不同工種間的進場時間和工程銜接……對沒經驗的屋主來說,自行管理這些繁瑣細節,不只耗神還容易踩雷。

雖然自己發包能省下一些設計費用,但沒有足夠經驗,很可能遇上延誤工期、施工品質不佳,甚至工種交錯出問題時,找不到人負責。

如果你是第一次買房的新手、上班族沒時間盯工地、或想省時省力不被工班牽著走,找一位經驗豐富的室內設計師來協助,不但能幫你掌握設計重點、控管預算與時程,也能幫你將需求具體化,讓每一分裝潢費都花在刀口上。

裝潢前的準備工作|從丈量到需求釐清,打好基礎最關鍵

無論您是否選擇與室內設計師合作,在進入正式裝潢之前,有些前置作業是每位屋主都必須親自參與的。像是空間丈量、風格喜好、收納需求與生活習慣,這些資訊不只幫助自己釐清方向,也讓設計師更容易掌握您的真實需求。

建議可以事先列一份「裝潢需求清單」,透過條列的方式,逐項與設計師進行討論與確認,能大大提升溝通效率。


設計師丈量前會問哪些問題?

當設計師到府丈量之前,通常會先了解以下幾個重要面向,幫助後續設計發想與規劃更貼近您的生活:

1. 房屋坪數與基本格局
像是:「室內實坪大約幾坪?目前格局是幾房幾廳?」
範例:28 坪 / 3 房 2 廳 2 衛

2. 新成屋還是舊屋翻新?
不同屋況會影響預算配置與工程內容。

3. 房屋屋齡?
屋齡越高,結構、水電更新或格局調整的需求可能會越多。

4. 喜愛的設計風格?
不確定風格名稱沒關係,可以蒐集你喜歡的空間照片或居家風格參考圖給設計師看,他們會協助統整出適合的設計方向。

5. 預計的裝潢預算範圍?
提供一個大致的預算區間(例如 80~120 萬元),讓設計師能依預算規劃材質、工程內容與風格細節。

6. 個人或家庭成員的興趣?
例如您熱愛露營,需要設計專屬的裝備收納區,或是彈鋼琴、玩樂器,可能會需要一間具隔音功能的音樂室。

7. 是否飼養寵物?
若家中有毛小孩,設計師會依照寵物的生活習性與動線需求,量身打造一個安全又舒適的空間。

8. 家庭成員結構?
成員人數與年齡影響動線與空間規劃,像是是否與長輩同住、家中是否有小朋友或育兒計畫,這些都能提前納入設計考量。


室內裝潢兩階段流程解析|設計與施工清楚分工,安心裝潢沒煩惱

在雋好室,我們將整體裝潢流程劃分為兩個主要階段:

「設計合約」與「工程合約」,確保業主在每個階段都能掌握設計細節與預算分配,並在充分溝通、確認無誤後再進入下一步,真正做到安心裝潢、明確履約。

第一階段|設計提案與簽訂設計合約

在與雋好室進一步合作前,我們會先進行免費提案階段,這個階段您無需支付任何費用。

📐免費提案階段(不產生費用):

我們將提供:

  • 初步平面配置圖

  • 擬真 3D 彩圖渲染

  • 裝潢預算報價單

由設計師親自到場簡報,清楚說明空間規劃與風格概念,幫助您完整理解整體空間的未來模樣。為保障設計著作權,相關提案資料僅供簡報參考,恕不提供帶走

若您對提案內容滿意,確認進一步合作意願,即可進入正式設計階段。

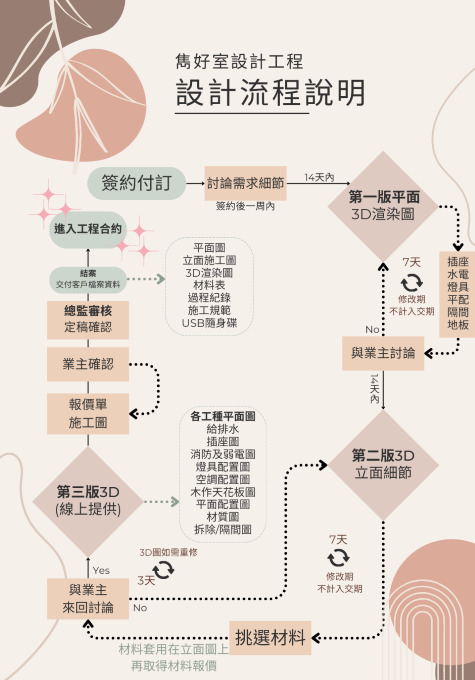

✍️ 設計合約簽訂後流程如下:

  1. 簽署設計合約,支付設計定金

  2. 深入了解使用需求與生活習慣

  3. 第一版平面圖 + 初步 3D 彩圖
     ✔ 水電插座配置
     ✔ 燈具與照明動線
     ✔ 隔間與地坪建議

  4. 第二版 3D 擬真彩圖 + 立面細節圖面

  5. 材料選樣與建材建議

  6. 3D 圖面定稿 + 各工種專業平面圖完成

  7. 最終報價單 + 詳細施工圖完稿

  8. 業主最終審閱確認

  9. 總監審核設計成果

  10. 完整設計資料交付,進入工程合約階段

此階段我們不僅協助業主釐清風格與動線,更確保設計內容可被確實執行於工程中,降低未來施工爭議與追加費用的風險。


第二階段|工程合約簽訂與施工執行

完成設計圖與報價單確認後,即可進入施工階段。

雋好室依據實際設計成果與圖說簽訂工程合約,清楚對應每一筆工程內容與付款階段,讓您放心掌握預算與工程進度。

💰 分階段付款機制(安全無壓):

雋好室提供透明、合理的分階段付款方式,並有額外配合無卡分期方案,最高可分 36 期付款,輕鬆無負擔:

階段 付款比例
簽約訂金 工程款 30%
水電配管完成 30%
木作完成或系統櫃進場前 30%
工程完工後 5%
驗收完成後 尾款 5%(依驗收SOP確認,並在約定期限內完成收尾)

我們更設有標準化驗收SOP流程,由專人陪同驗收,確保品質符合預期,才會進入最終結案。


工程合約流程說明|細緻分工,嚴謹工序,打造理想新居

在設計階段全部定稿後,便正式進入「工程合約」的實作階段。

雋好室依照設計成果進行施工安排與現場管理,並配合標準施工進度與分段付款機制,讓您全程安心參與,不遺漏每一個環節。

每一項工程皆有專業工班依序進場,並由設計師與現場負責人同步協調與監工,避免工序重疊或延誤,確保品質穩定與進度如期。

以下為常見裝潢工程順序與大致工期供您參考(實際時間依屋況與施工範圍略有差異):

🛠️ 工程流程與順序參考:

  1. 保護工程(2–3 天)
     地坪、門框、電梯等處做好保護,避免施工期間損傷原物件。

  2. 拆除工程(3–5 天)
     針對老屋或需變更格局的空間,進行牆體、舊設備等拆除。

  3. 水電工程 + 泥作工程(約 3 週)
     進行管線配置與插座定位,並搭配泥作進行基礎修整與砌磚工程。

  4. 冷氣空調配管 + 木作工程(約 1 週)
     安裝冷氣、吊隱式空調管線,同時進行天花板、牆面等木作工程。

  5. 油漆工程(約 2–7 天)
     進行底漆、補土與面漆施工,打造空間主色調。

  6. 木地板工程(約 2–7 天)
     完成油漆後進行木地板鋪設,含防潮層與收邊處理。

  7. 系統櫃製作與安裝(約 7–10 天)
     依現場尺寸製作並安裝櫥櫃,確保收納與動線規劃到位。

  8. 初步清潔(2–3 天)
     整理現場灰塵與保護板材,為家具與設備搬入做好準備。

  9. 家具製作 / 進場(3–7 天)
     若有訂製家具,於此階段統一搬入與定位。

  10. 補漆 / 地板收邊(2–3 天)
     處理木作或油漆的小瑕疵,並進行地板細節收尾。

  11. 大幅清潔(2–3 天)
     徹底清理全室,讓空間整潔如新。

  12. 初驗 → 複驗 → 細部調整(2–3 天)
     設計師陪同驗收,紀錄需修整項目並迅速調整修復。

  13. 完工驗收 → 準備入住
     完成最後確認,即可迎接全新生活空間。



新成屋裝潢流程,工種進場順序~
保護工程→拆除工程(若有)→水電配管→冷氣配管→木作工程→油漆工程→系統櫃工程→燈具安裝→設備安裝→木地板工程→廚具工程→初驗→複驗→細部清潔→入住新家


  • 雋好室設有完整施工日程表與階段性進度回報機制,讓您不必天天跑現場,也能隨時掌握裝潢進度與細節。**我們深信,美好生活從「放心的過程」開始,讓設計不只是紙上談兵,而是安心實現的承諾。

裝潢前你可以先做的功課

幫助設計師更快掌握你的生活樣貌與喜好!

在與設計師正式接洽前,建議您可以先做以下幾件事,讓雙方在初次溝通時就能更有效率、對焦理想的居住樣貌:

🔖 建立喜好風格資料夾
使用 Pinterest 或 IG 收藏你喜歡的空間風格、配色、材質,建立參考圖庫,能更直覺傳達你想要的感覺。

🛋️ 整理現有家具 / 電器清單
哪些家具或家電會保留?哪些預計汰換?讓設計師可以提前納入尺寸與收納規劃中。

💰 預估裝潢預算範圍
有個大致的預算範圍(含可彈性調整空間),有助於設計師在有限資源內規劃出最適合你的方案。

👨‍👩‍👧‍👦 明確列出生活習慣與需求
舉例:早睡早起、遠距工作、有養寵物、常下廚、有長輩或小孩同住……這些都是影響設計的關鍵因素。

🗣️ 與家庭成員統整意見
建議與家人先討論好裝潢需求與喜好,明確誰是「主要溝通窗口」,讓討論更聚焦,決策更順利。


裝潢前先想一想的幾個問題

在找設計師之前,先問問自己以下幾個問題,有助於後續設計更加精準:

1️⃣ 我喜歡什麼樣的空間風格?

是簡約的北歐風?沈穩的現代風?溫潤的無印感?還是粗獷有個性的工業風?
風格不必一次就定,但可藉由收集圖片、說出「不喜歡什麼」慢慢協助設計師抓到你的方向。
雋好室也會提供歷年設計案例,讓你從實際作品中找靈感!

2️⃣ 有哪些生活機能是我一定要有的?

從生活興趣或家中狀況出發,思考「對我來說最重要的是什麼」:

  • 喜歡下廚?那就需要充足的料理檯面與收納。

  • 有小孩?考慮耐磨地板與安全設計。

  • 喜歡品酒?或許可以設計一個專屬酒櫃區。

這些具體需求,都會直接影響空間配置與預算運用。

3️⃣ 我的預算大概在哪個範圍?

不必精算到每一元,但建議有一個初步的金額範圍,並明確哪些部分是「優先必做」、哪些可以「彈性調整」。

這樣設計師才能更務實地幫你規劃,把資源放在你最在乎的地方,也避免設計過程反覆拉扯。


讓專業守護您的家|雋好室給您設計與工程的雙重保障

從第一張圖開始,我們就以完工為目標,不僅追求設計的美感,更重視實作的品質與後續服務。

透過明確分階段付款制度、完整設計交付資料、嚴謹工程監控與驗收制度,讓每一位選擇雋好室的屋主,都能在裝潢過程中安心無憂、實現理想生活空間。


  • 雋好室不僅提供設計與裝潢,更有多種服務項目讓您的新家越臻完美

常見問題 FAQ|你對裝潢流程一定會問的事

雋好室為你整理裝潢過程中最常見的幾個關鍵問題,幫助你安心準備、放心裝潢!


Q1:設計約與工程約有什麼不同?兩份都需要簽嗎?

設計約 是針對空間的 平面配置、風格討論、格局建議、3D圖面、材質與建材選擇 進行的設計與提案階段。

工程約 則是針對 實際施工項目、各項工種、施工期程與付款節點 的正式施工契約。

✅ 兩者皆具法律效力,採取 「分段式簽約」 是保障雙方權益的重要機制。
先明確設計方向,再確認施工內容與預算,步步清晰、不留爭議!


Q2:什麼時候應該開始找設計公司?交屋前可以開始嗎?

可以的!越早開始準備,越能節省裝潢空窗期:

  • 有 CAD 圖檔的情況:可於 交屋前 6 個月 開始諮詢設計公司。

  • 無 CAD 圖檔的情況:建議於 驗屋前 1 個月 洽詢設計師,進行初步需求訪談與預約丈量。

這樣在驗屋結束、建商修繕期間就能展開設計討論,等交屋後即可無縫銜接施工,省時又高效!


Q3:裝潢費用怎麼分階段付款?會不會沒有保障?

雋好室依照業界標準提供透明、分段式付款機制:

  • 📑 簽設計約 → 支付設計費

  • 🧱 簽工程合約
     🔹 30%:開工訂金
     🔹 30%:水電配管完成
     🔹 30%:系統櫃進場前
     🔹 5%:完工驗收後付款

✨ 最後 5% 尾款為驗收完工後再支付,確保您滿意後才結案,讓每一分支出都用得安心!


Q4:完工後有保固嗎?萬一出問題找誰?

有的!雋好室提供 1 年工程保固服務
若日後發現任何施工問題或瑕疵,都有專人協助處理。

✅ 除了保固外,雋好室更建立「永續售後維護機制」,
無論搬新家後多久,我們依然是你最值得信賴的後盾。


✅ 裝潢自己發包 vs. 委託設計公司,有什麼差別?

雖然自行發包也能完成裝修,但裝潢過程繁瑣、工序複雜,若中途溝通出錯或協調不良,後續問題往往難以釐清與追責。

👉 雋好室提供完整設計 + 施工服務,從設計到完工皆由團隊統籌,
搭配超過 150 項標準施工流程(SOP)與階段進度回報,即使您平時工作再忙,也能隨時掌握施工狀況!

讓您真正體驗「有保障、無煩惱」的室內設計服務,輕鬆迎接理想新居。
